Арена — инструкция
Арена — консоль ассистента главного секретаря. Один экран на весь день зала: несколько турниров сразу, общий пул дорожек, общий пул судей. Турнирное приложение не знает, что рядом идёт другой турнир и что дорожки общие, — Арена знает.
Инструкция написана для случая, когда арена уже создана и турниры в неё добавлены. Если турнир нужно добавить — кнопка «Турниры» под плашками, добавление идёт по админ-ссылке турнира.
Как войти
- Секретарь (полный доступ): по ссылке арены + ПИН-код, либо (для арен ZenFencing) — своей учётной записью организатора. Ссылка и ПИН лежат в «Настройки» → «Доступ к арене». Ссылка даёт полные права на арену и все её турниры — делитесь только со своими.
- Судья: по личной ссылке или QR-коду из карточки судьи. Он видит только свои бои по всем турнирам арены и вводит по ним счёт.
Арена не хранит результаты: всё, что вы в ней делаете, уходит в турниры обычными действиями турнирного приложения. Открыть турнир целиком можно в любой момент — кнопка «Открыть турнир» в карточке турнира.
Экран: что где лежит
- Шапка — «Озвучка» (голосовые объявления в зал вкл/выкл), «Автопилот» (вкл/выкл), «Настройки», «?» — эта инструкция, и часы.
- Плашки турниров — по одной на турнир: этап, время старта, сколько пришло из заявки, прогресс круга и подсказка «что сейчас делать». Клик по плашке открывает карточку турнира. Значок «пауза» на плашке — приостановить вызовы по этому турниру.
- Кнопки «Турниры» / «Дорожки» / «Судьи» — три справочника арены.
- Доска — пять видов: «Список», «Карта», «График боёв», «План дня», «Обзор» (см. раздел «Доска зала»).
- Правая колонка — «Автопилот» (очередь действий и ручные вызовы), «Что дальше» (совет по каждому турниру), «План дня» (контрольные точки), «Подсказки» (например, кто ещё отдыхает), «Объявление» (сказать в зал произвольный текст), «Live» (что происходит на дорожках) и «Журнал».
Перед первым боем
Четыре места, где настраивается день. Всё это можно менять и по ходу.

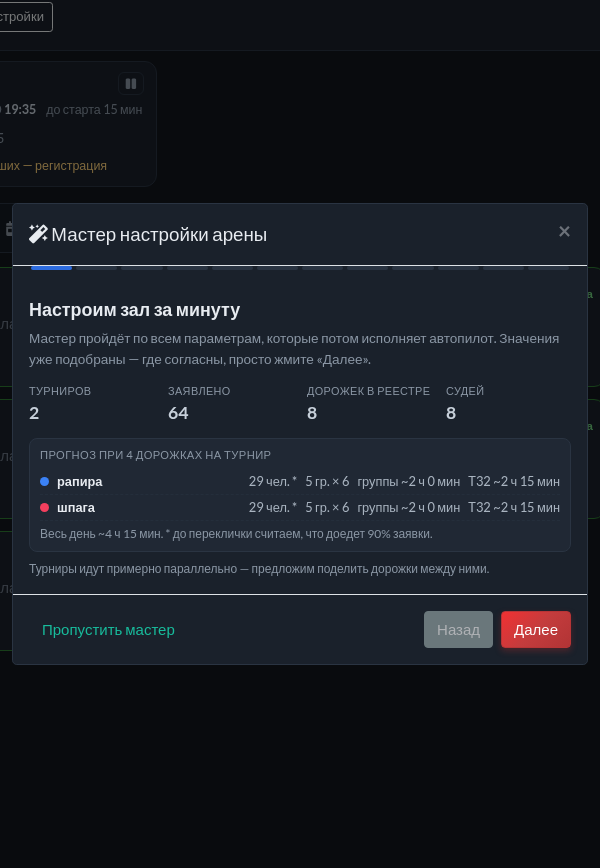

Мастер настройки
Один вопрос на экран: дорожки зала, как делить их между турнирами, время старта, короткие названия для объявлений, формула групп, как вызывать, как делить день, назначение судей, объявления, перекличка. Значения уже подставлены из фактических данных — где согласны, жмите «Далее». На первом шаге показан прогноз дня: сколько групп, сколько продлится круг групп и олимпийка.

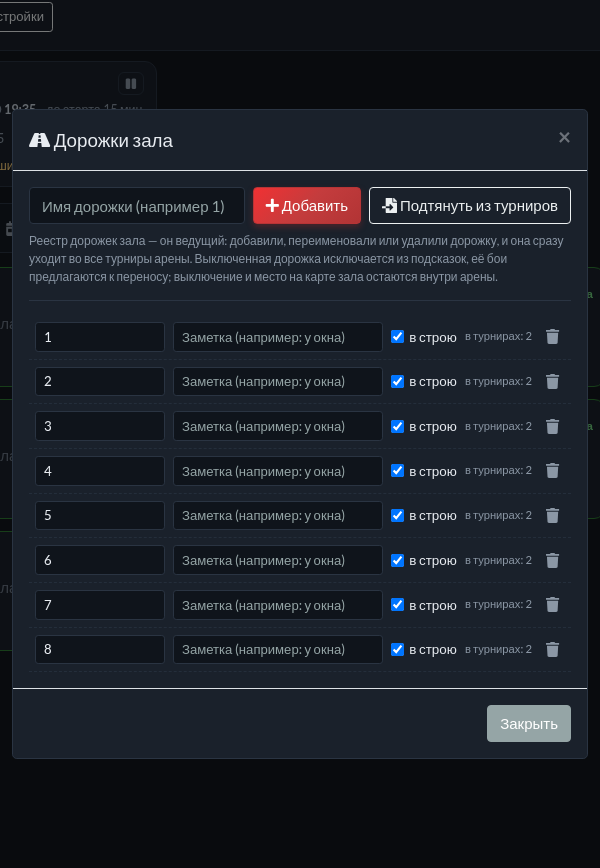

Дорожки зала
Реестр дорожек — ведущий: добавили, переименовали или удалили дорожку здесь — изменение само уходит во все турниры арены. Кнопка «Подтянуть из турниров» заводит в реестр дорожки, которые уже есть в турнирах. Галочка «в строю» выключает дорожку: её перестают предлагать, а стоящие на ней бои попадают в кандидаты на перенос.

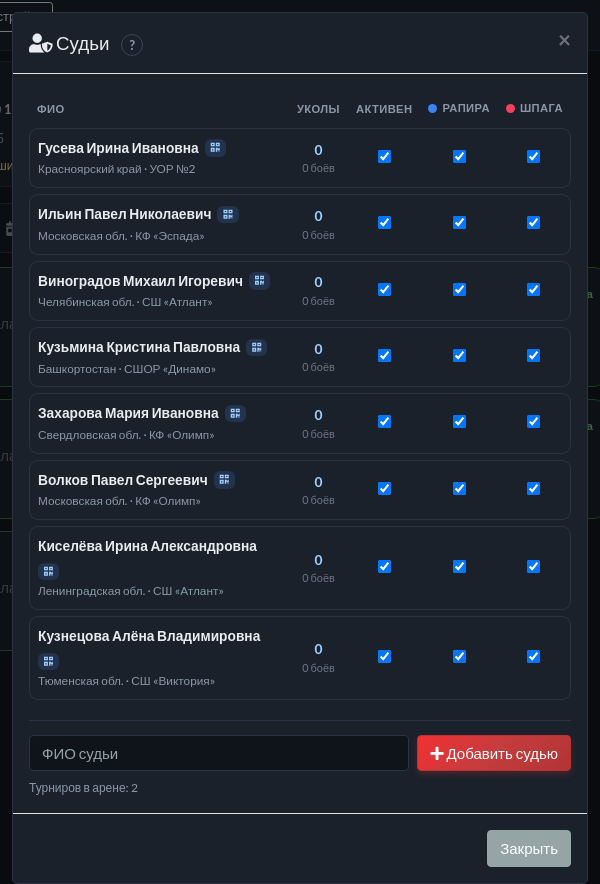

Судьи
Список судей арены общий на все турниры. В строке: ФИО с регионом и клубом, счётчик боёв и уколов, галочка «Активен» и по галочке на каждый турнир. Судью можно завести вручную или найти в справочнике ZenFencing (начните вводить фамилию и имя).

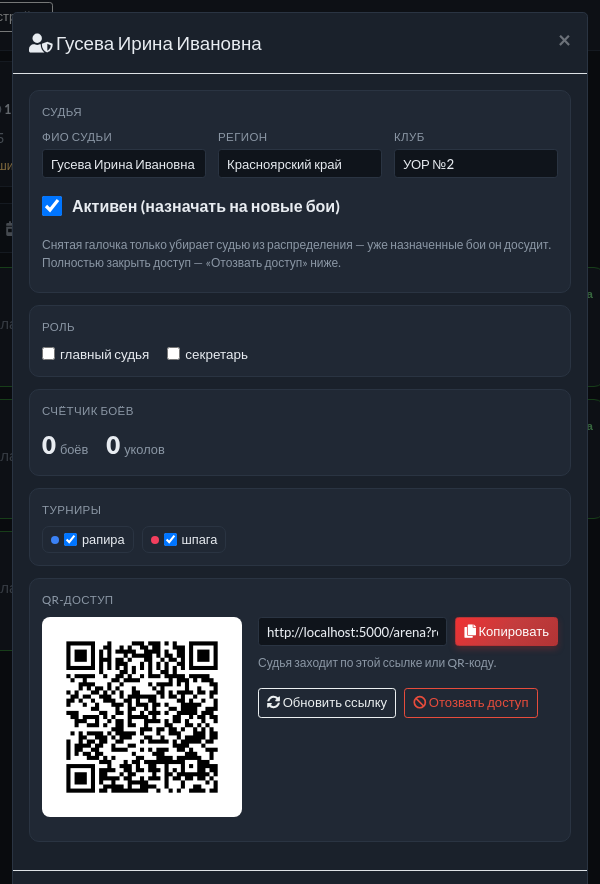

Клик по строке открывает карточку судьи: ФИО/регион/клуб, роль («главный судья» или «секретарь»), счётчик боёв, турниры и QR-доступ.
Турниры

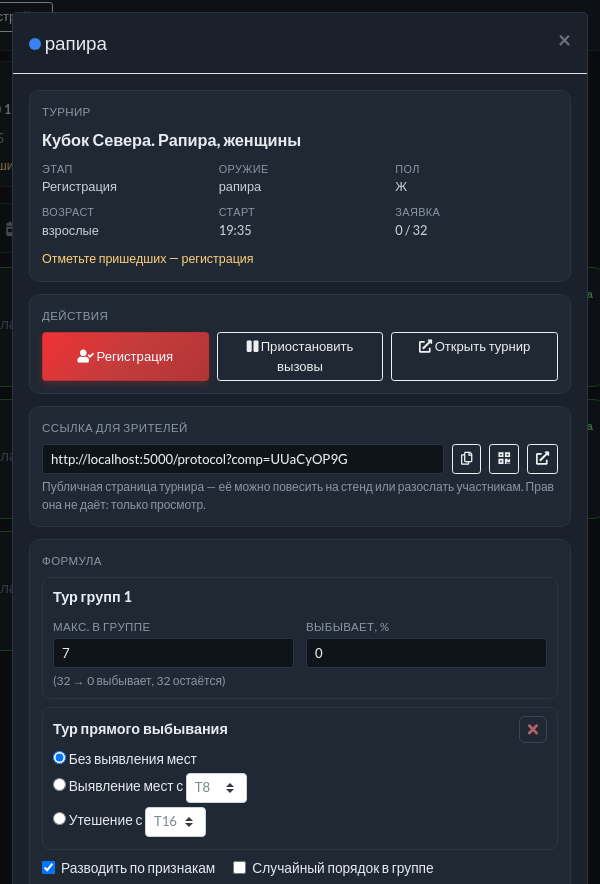

Карточка турнира — главное место, где настраивается конкретный турнир внутри дня.
- Действия — «Регистрация», «Перекличка», «Сформировать группы» / «Просмотр групп», «Утвердить группы», «Приостановить вызовы», «Открыть турнир».
- Ссылка для зрителей — публичная страница турнира (ссылка + QR). Прав не даёт, только просмотр: можно повесить на стенд.
- Формула — сколько кругов групп, размер группы, процент выбывания, что за ними (без выявления мест / выявление мест / утешение). Задаётся до жеребьёвки; после неё блок пропадает. Здесь же — приоритет распределения: как в турнирном приложении, признаки (регион, клуб, категория, тренер) стоят списком в порядке важности; перетащите строку за «ручку» или стрелками, галочка включает признак. Стартовый рейтинг всегда первый.
- Настройки арены — короткое название для объявлений, время начала и рамки регистрации, дорожки турнира, способ вызова и длительность боя олимпийки.
Дорожки турнира. По умолчанию турнир берёт любую свободную дорожку зала. Галочка «Резервировать дорожки для турнира» позволяет закрепить дорожки — отдельно на тур групп и отдельно на прямое выбывание (например: группы — весь зал, олимпийка — свои четыре дорожки).

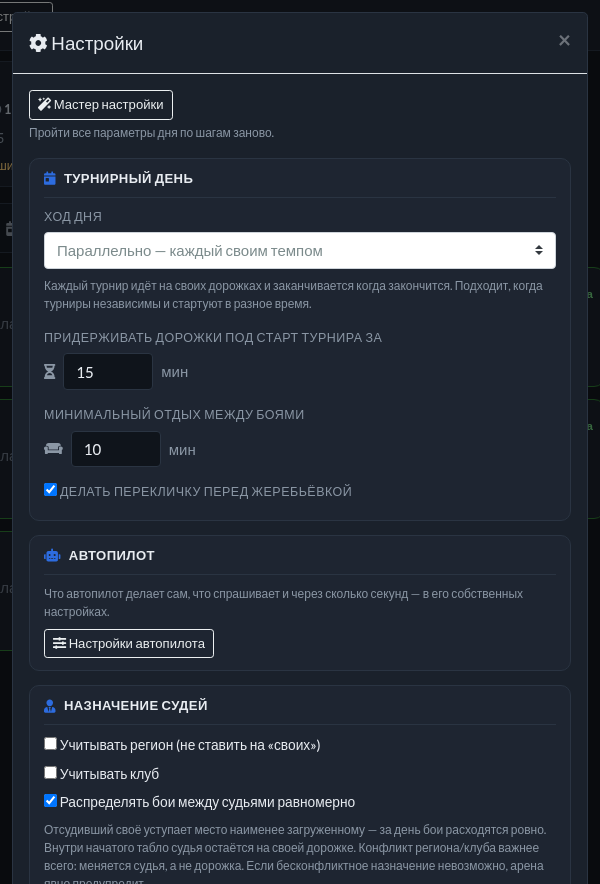

Общие настройки дня
- Ход дня — как зал делится между турнирами: «параллельно» (каждый своим темпом), «свести финалы к одному времени», «каждый турнир закончить как можно раньше», «по очереди». Влияет на то, кому достаются дорожки в каждый момент.
- Придерживать дорожки под старт турнира за N минут — чтобы турнир, стартующий позже, не оказался без единой свободной дорожки.
- Минимальный отдых между боями — правило ФИЕ; арена не позовёт спортсмена, который ещё отдыхает.
- Делать перекличку перед жеребьёвкой — включает подсказку и кнопку переклички.
День турнира: порядок действий
-

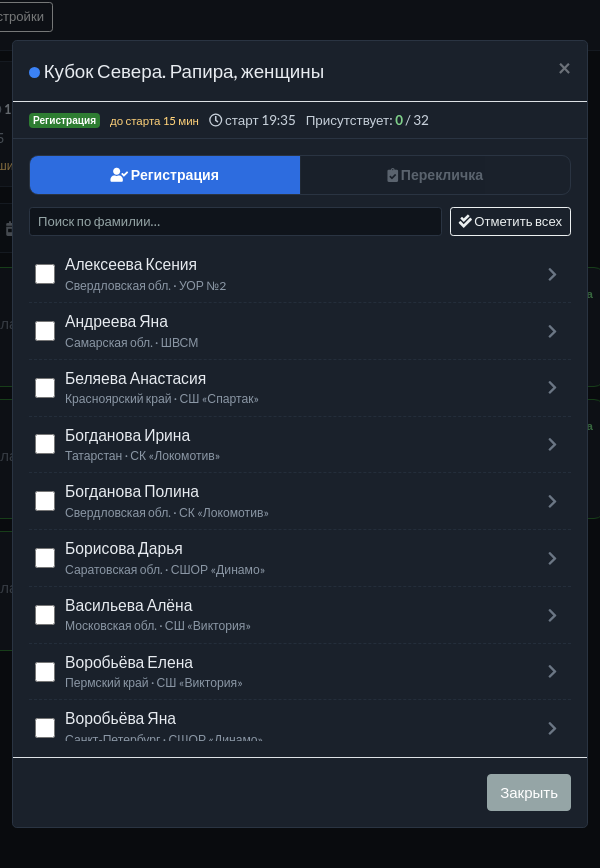

Регистрация. Плашка турнира → «Регистрация». Отмечайте пришедших галочкой; поиск по фамилии сверху, «Отметить всех» — если пришли все. Клик по строке открывает карточку участника: там же правится заявка.
Заявка — это ещё не участники. Пока никто не отмечен, группы формировать рано. -

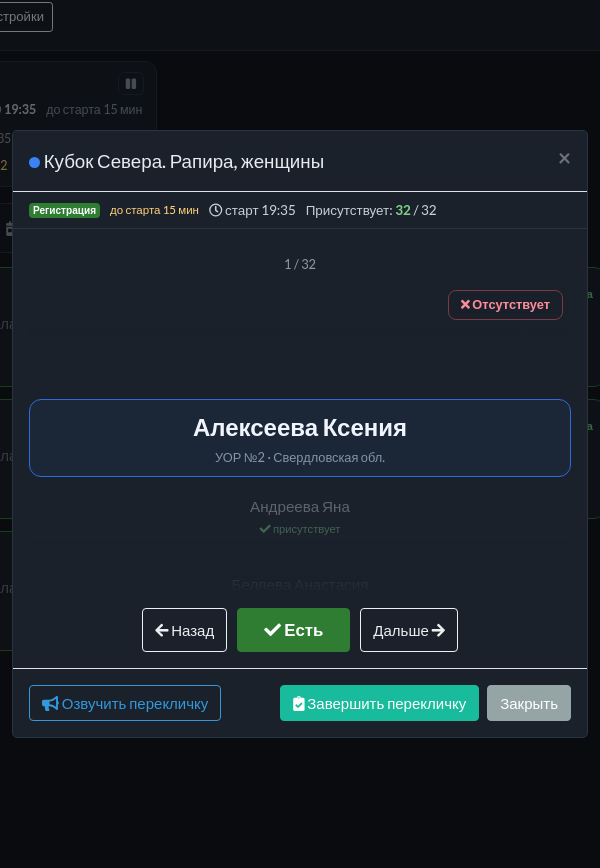

Перекличка (по желанию). Плашка турнира → «Перекличка». Фамилия крупно по центру, лента едет под ней; «Есть» / «Отсутствует» / «Дальше». Кнопка «Озвучить перекличку» прочитает список в зал — можно закрыть окно, объявление не прервётся.
«Завершить перекличку · все присутствуют» — если проверять больше некого. -
Формирование групп. Кнопка «Сформировать группы» в карточке турнира — или автопилот сам, когда придёт время. Если включено утверждение групп, вместо публикации откроется «Просмотр групп»: видно жеребьёвку, перекосы по региону и клубу, можно перетащить спортсменов вручную. Группы уходят в турнир только по кнопке «Утвердить группы».
Пока не утвердили — в турнире групп нет, менять распределение безопасно. - Вызов на дорожки. Дальше день ведёт автопилот (или вы — вручную, кнопками «Вызвать»). Что именно и в каком порядке уходит в зал — в разделах «Автопилот» и «Как вызывают на дорожку».
-
Счёт. Основной ввод — у судьи на его экране. Секретарь может ввести счёт и сам: клик по бою или группе на доске.

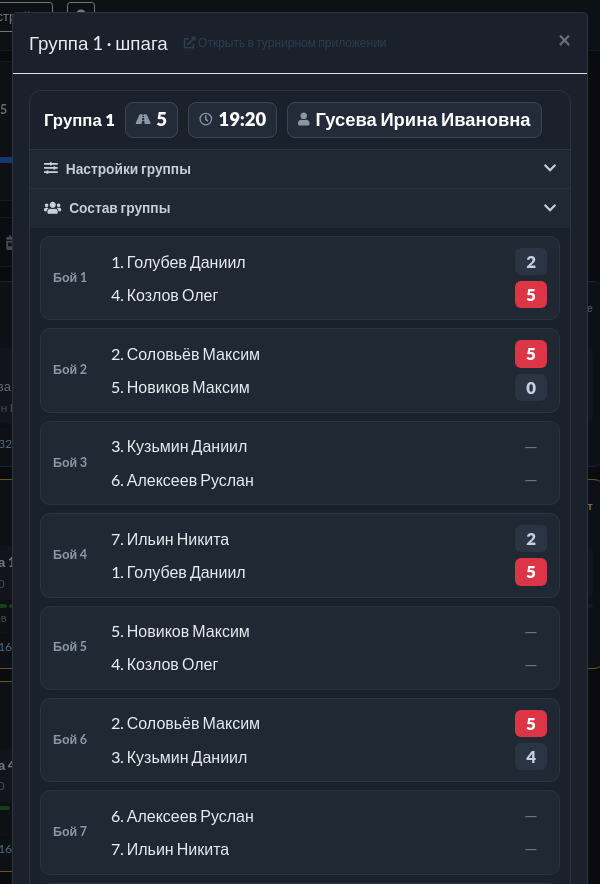

Экран группы: состав с отметками явки, вызовы участника, счёт по боям, «Настройки группы» (дорожка, время, судья).

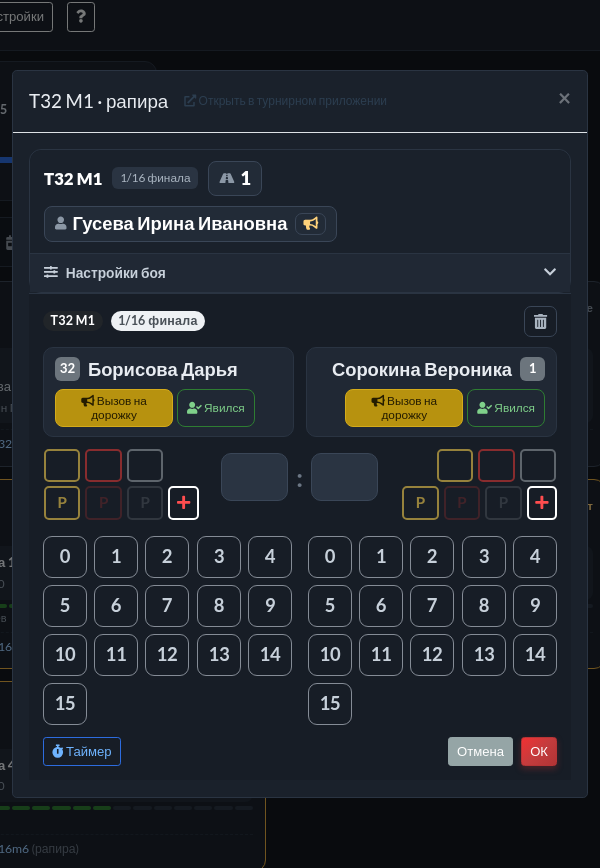

Отдельный бой олимпийки: та же карточка, плюс вызовы бойцов на дорожку и таймер. - Следующий тур / олимпийка. Когда все бои групп введены, арена предложит запустить следующий тур; при включённой настройке она сделает это сама после перерыва. Дальше — вызовы табло (T32 → T16 → …).
- Финал и протокол. Итоговый протокол и печать — в самом турнире («Открыть турнир»). Зрителям хватает публичной ссылки из карточки турнира.
Автопилот
Автопилот — исполнитель плана. Он назначает бои на дорожки, подбирает судью, объявляет вызовы в зал и, если разрешено, сам делает жеребьёвку и запускает следующий тур.

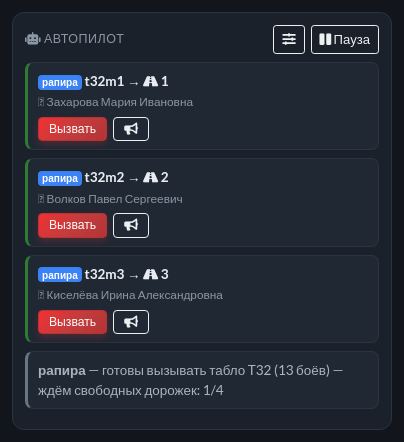

- «Сейчас» — выполнить немедленно, не дожидаясь отсчёта. «Остановить» — не выполнять, но оставить задачу в списке (потом можно нажать «Вызвать» руками). «Убрать» — выбросить совсем.
- «Пауза» в шапке блока останавливает автопилот целиком; пауза на плашке турнира — только по этому турниру.
- Под очередью — ручные действия: тот же вызов кнопкой и мегафон (объявить, ничего не меняя).
- Если окно было закрыто и время действия прошло, автопилот не «выстрелит» задним числом — предложит заново.

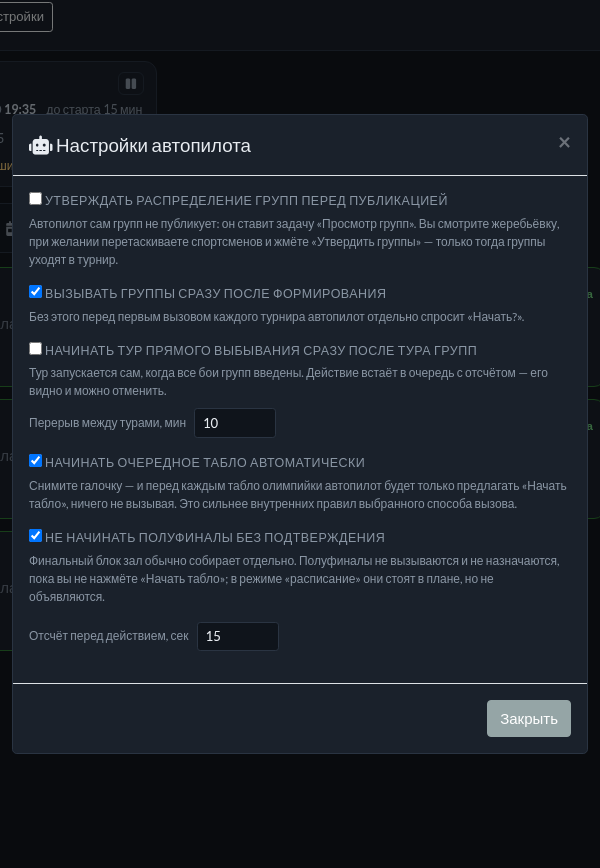

Автономность — три положения одним переключателем:
- Советчик — автопилот только предлагает: жеребьёвка, вызовы, следующий тур и каждое табло ждут вашей кнопки. Сам он ничего не назначает и не вызывает.
- Помощник — ведёт день сам, но важные моменты (следующий тур, полуфиналы) ждут вашего подтверждения.
- Автомат — после подтверждения состава участников всё делает сам: формирует группы, вызывает, запускает туры и табло.
Переключатель выставляет галочки ниже; если поменять галочку вручную, режим показывается как «настроено вручную».

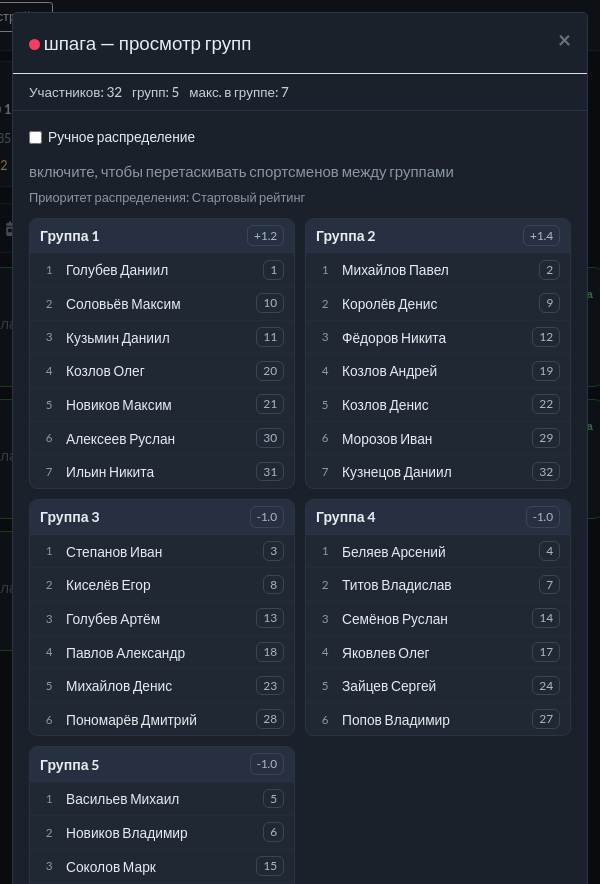

- Утверждать распределение групп перед публикацией — вместо публикации ставится задача «Просмотр групп».
- Вызывать группы сразу после формирования — иначе перед первым вызовом турнира арена отдельно спросит «Начать?».
- Начинать следующий тур сам (второй круг групп или тур прямого выбывания). Без галочки автопилот только предлагает начать тур — кнопкой в блоке «Автопилот» и в «Что дальше».
- Перерыв между турами — отсчитывается от последнего боя предыдущего тура: новые группы или табло можно сформировать и объявить сразу, но бои назначаются не раньше конца перерыва, и время звучит в объявлении («начало в 12 часов 10 минут»).
- Начинать очередное табло автоматически — снимите галочку, и перед каждым табло появится кнопка «Начать табло».
- Не начинать полуфиналы без подтверждения — финальный блок зал обычно собирает отдельно.
- Отсчёт перед действием — сколько секунд у вас есть, чтобы вмешаться.
Работать можно и без автопилота: выключите его в шапке и зовите кнопками «Вызвать» в блоке «Автопилот» и в карточках боёв.
Как вызывают на дорожку
Группы
- По освобождению дорожки — следующая группа идёт на дорожку, как только та освободилась. Зал работает плотно, но сказать заранее «ваша группа в 12:40» нельзя.
- Заранее — вызываются только те группы, которым дорожка и время уже проставлены. Участники видят расписание, но простой дорожки арена не подхватит.
Олимпийка — три способа
| Способ | Как идёт | Свои настройки |
|---|---|---|
| Подряд | На каждую свободную дорожку — один бой. Освободилась — туда следующий; судья остаётся тот же, пока идёт то же табло. | «Начинать очередное табло, не дожидаясь конца предыдущего» |
| Пачками | Табло раздаётся целиком: бои делятся по дорожкам, все получают дорожку и время сразу (участники видят расписание), объявление — одно на дорожку со списком пар. Следующее табло — после предыдущего. | «Боёв на дорожку, максимум», «Минут до первого боя» |
| Расписание | То же, но сразу на все оставшиеся табло: расписание дня публикуется целиком, объявления идут по часам. | — |
Длительность боя олимпийки («Бой олимпийки, мин») настраивается там же — от неё считается весь прогноз дня.
Почему арена молчит
Если вызова нет, причина всегда написана в блоке «Автопилот». Обычные причины:
- Нет свободной дорожки — дорожку держит ровно один бой; в режиме «пачками» ждут столько дорожек, сколько нужно на пачку.
- Нет свободного судьи — бой без судьи в зал не уходит.
- Ждём разрешения — не утверждены группы, не нажато «Начать табло», полуфинал ждёт подтверждения.
- Ждём времени — этап передвинут вручную в планировщике или турнир ещё не стартовал.
- Отдых — спортсмен только что отфехтовал.
- Пауза — по турниру или по всей арене.
Судьи: доступ, назначение, экран
Три выключателя — их легко перепутать
| Переключатель | Где | Что делает |
|---|---|---|
| Галочка турнира | Список судей / карточка | Есть ли судья в этом турнире вообще. Снимите — его нельзя будет назначить. |
| «Активен» | Карточка судьи | Только «не назначать на новые бои». Уже назначенные бои судья досудит. |
| QR-доступ | Карточка судьи | Работает ли его личная ссылка. «Обновить ссылку» — старая умирает, «Отозвать доступ» — доступа нет совсем. |
Судья с учётной записью ZenFencing может входить и без ссылки — обычной авторизацией.
Как арена подбирает судью
- Учитывать регион / клуб — не ставить судью на бой «своих». Конфликт важнее удобства: меняется судья, а не дорожка. Если бесконфликтно не выходит, арена предупредит.
- Распределять бои между судьями равномерно — отсудивший уступает место наименее загруженному. Внутри уже начатого табло судья остаётся на своей дорожке.
- Роль «секретарь» в автоматическое распределение не попадает — такого судью назначают вручную.
- Назначить или сменить судью руками: карточка боя или «Настройки группы» на экране группы.

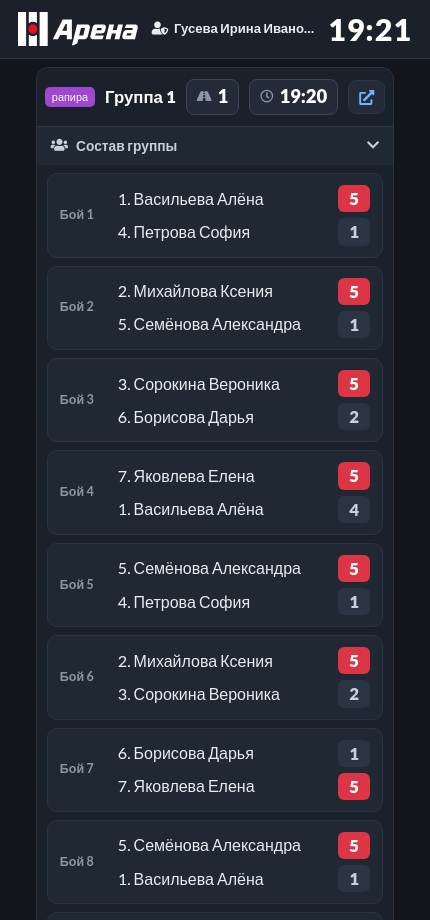

Что видит судья
Судья открывает свою ссылку и видит только свои бои. В группе он отмечает явку, вызывает участников на дорожку (три уровня вызова, дальше — «Исключить по неявке»), ставит счёт, выписывает карточки и может открыть таймер. Мегафон рядом с именем судьи на вашей стороне — вызов судьи на дорожку.
Доска зала: пять видов
Одни и те же данные под разными углами. Вид переключается кнопками над доской и запоминается.

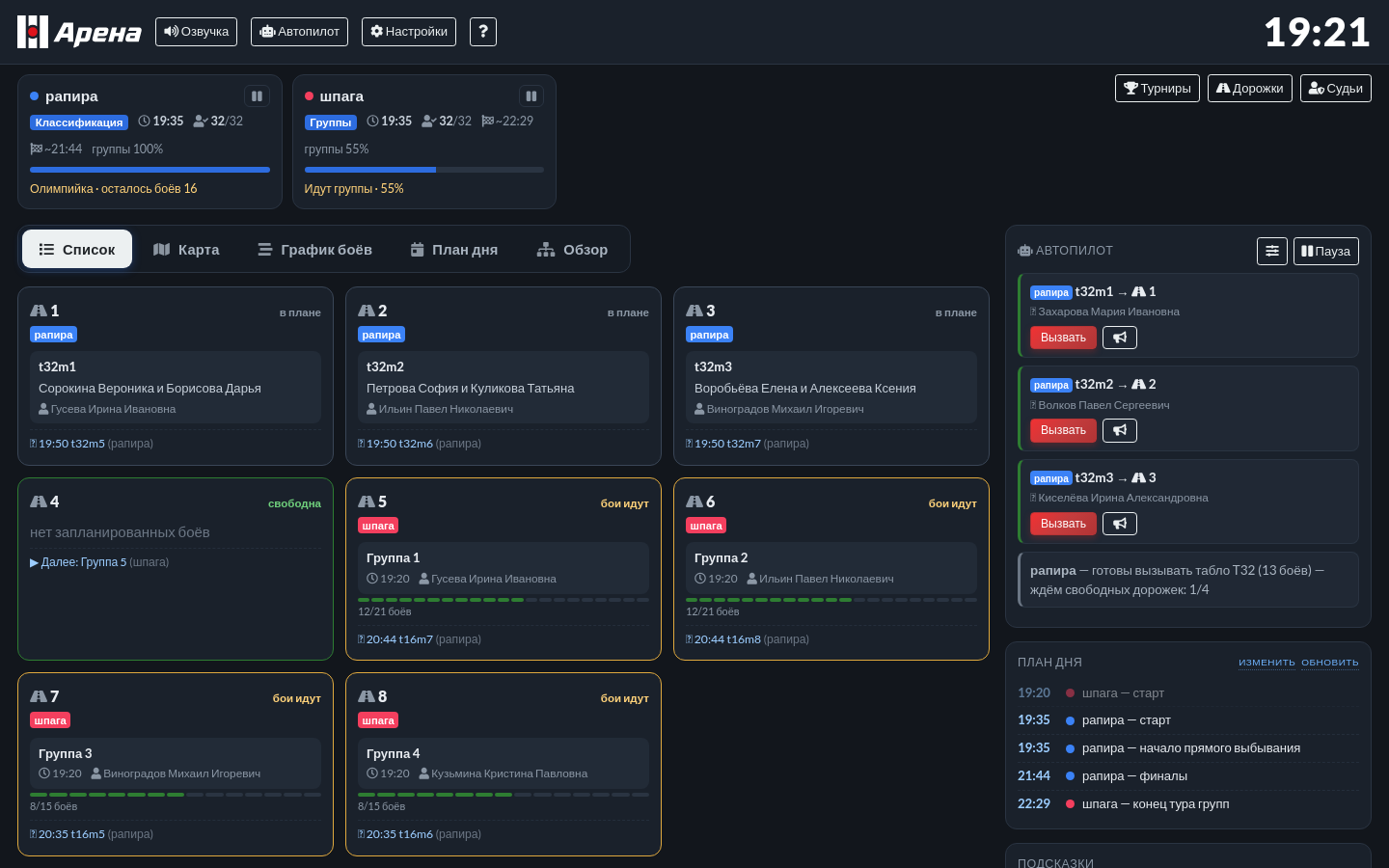

Список
Плитка на каждую дорожку: что на ней идёт, судья, прогресс группы и что дальше. Цвет рамки — состояние: свободна, в плане, вызвана, перекличка пройдена, бои идут, идёт бой. Мигает красным только задержка — бой должен был закончиться, а результата нет.

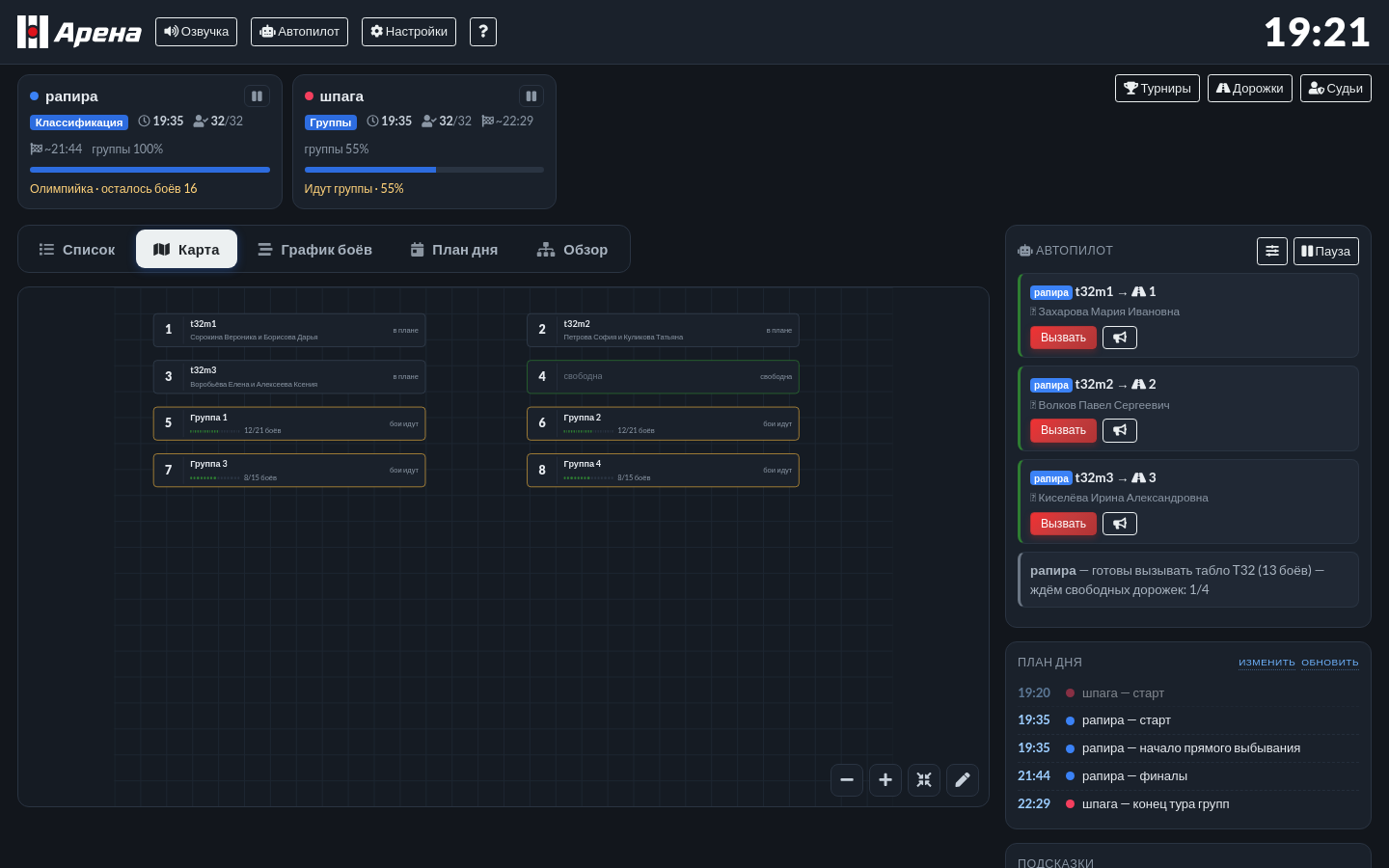

Карта

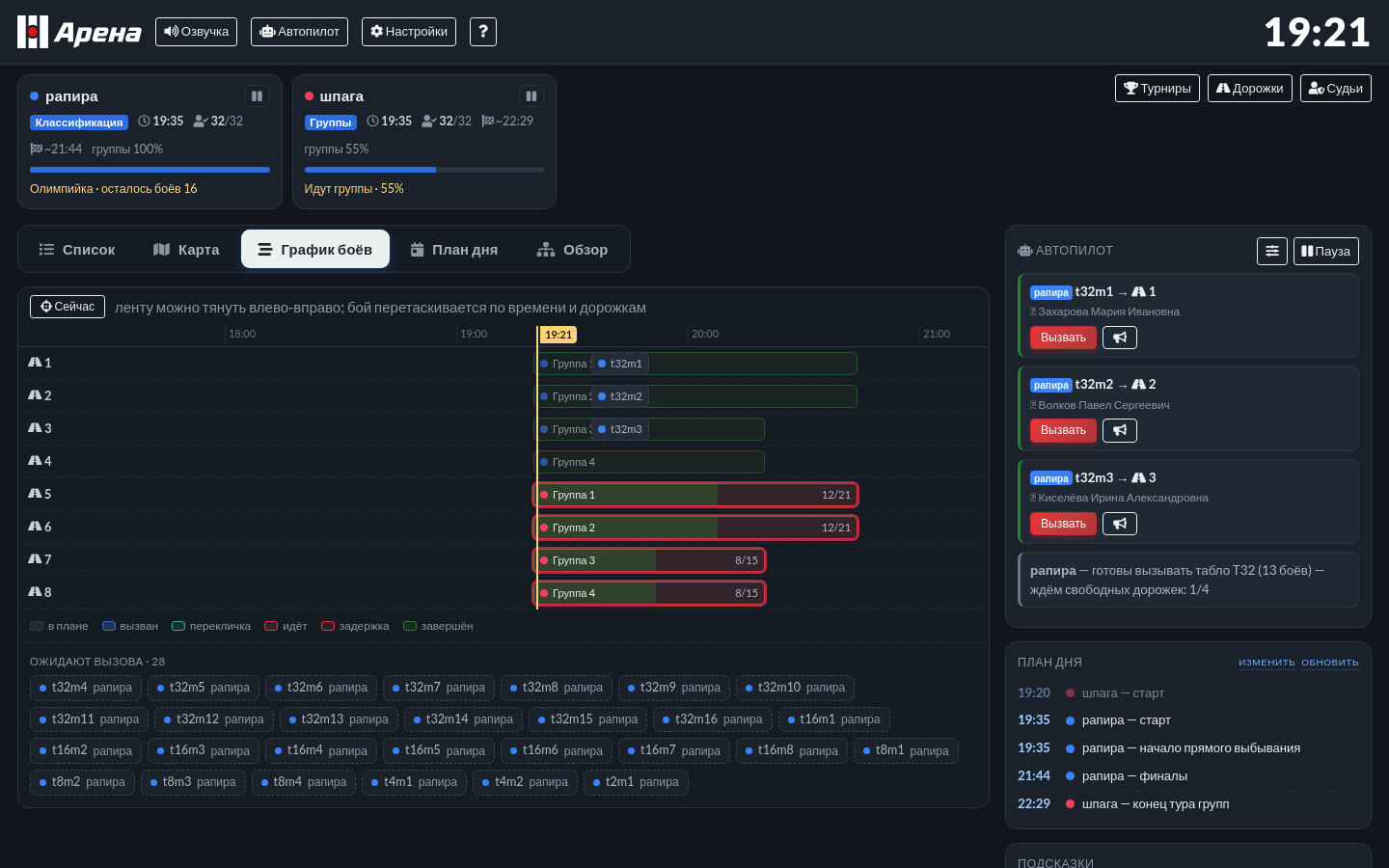

График боёв

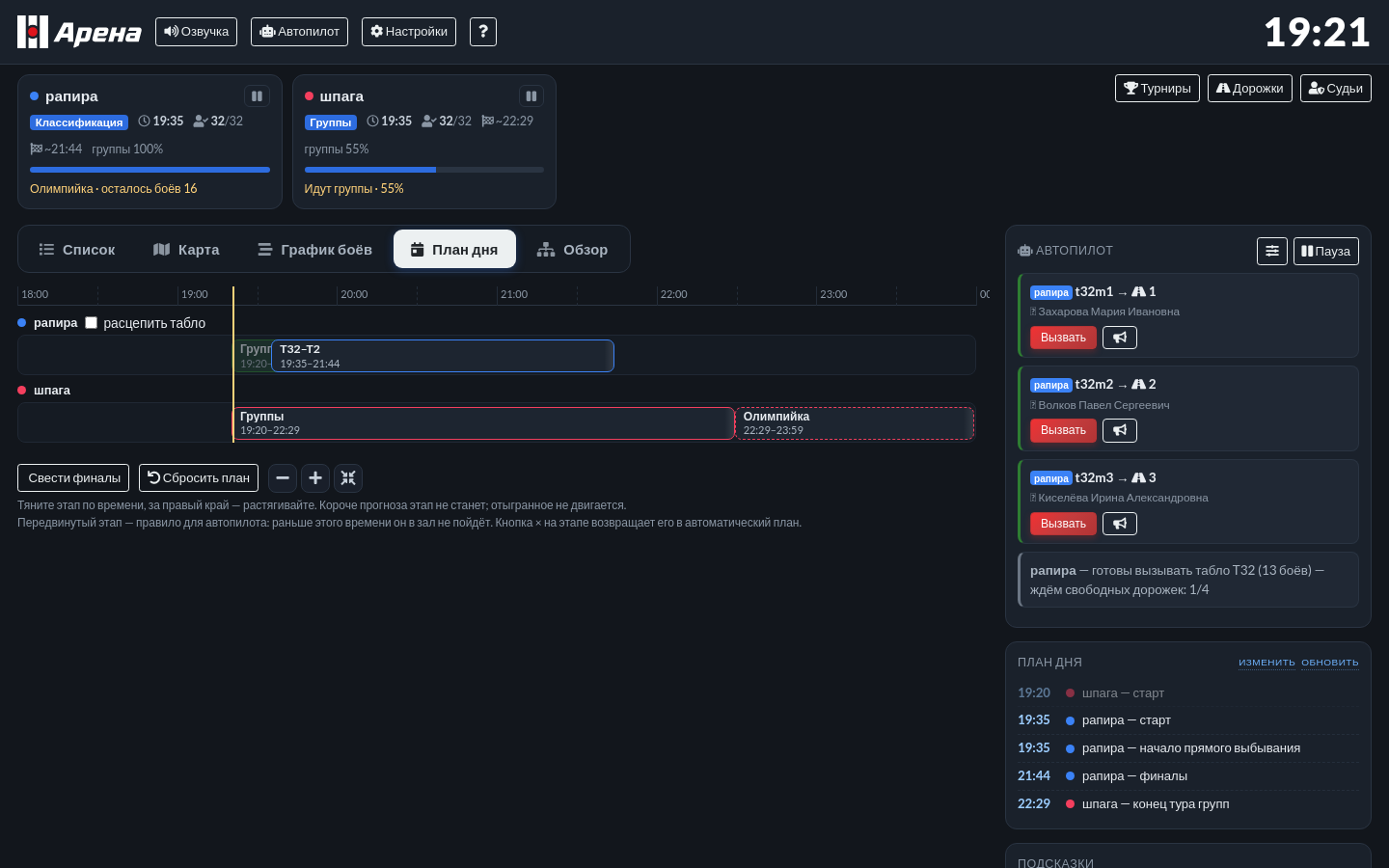

План дня
Здесь день планируется, а не вызывается. Тяните этап по времени, за правый край — растягивайте; «расцепить табло» разложит олимпийку по отдельным табло, «Свести финалы» подгонит турниры к общему финалу, «Сбросить план» вернёт всё автоматике. Передвинутый этап — правило для автопилота: раньше этого времени он в зал не пойдёт. Крестик на этапе снимает правило.

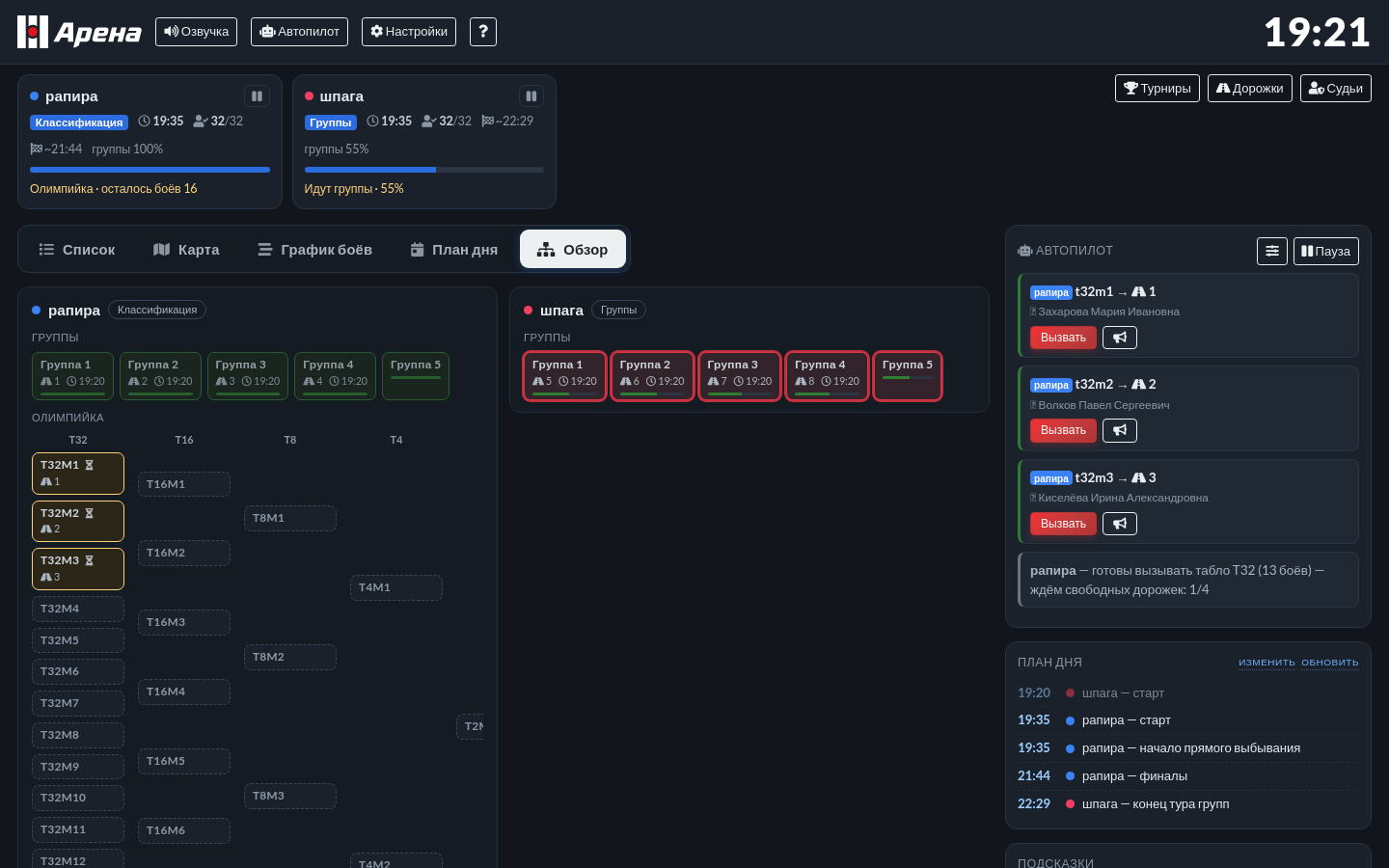

Обзор
Ответ на вопрос «как вообще идут турниры», не открывая ни один из них. Цвет чипа — состояние боя: завершён, идёт, вызван (дорожка и время), стоит в очереди автопилота, ждёт команды (замок) или просто в плане. Клик по чипу открывает тот же экран группы или боя, что и со «Списка».
Озвучка
- Голос выбирается из голосов браузера. Объявления идут с гонгом.
- Тексты объявлений правятся: вызов группы, вызов боя, вызов пачки, начало и конец переклички, «изменилось время боёв». Подстановки —
{дорожка},{группа},{состав},{бой},{имена},{судья},{турнир}. - Галочка «озвучивать состав группы» — читать ли фамилии при вызове.
- Блок «Объявление» в правой колонке — сказать в зал произвольный текст.
- Когда турниров несколько, каждое объявление начинается с короткого названия («шпага мужчины…»). Само короткое название задаётся в карточке турнира.
Где что настраивается — шпаргалка
| Что нужно | Куда идти |
|---|---|
| Ход дня, отдых, резерв дорожек под старт, перекличка | «Настройки» → «Турнирный день» |
| Что автопилот делает сам, отсчёт, утверждение групп | «Настройки» → «Автопилот» (или ползунки в блоке «Автопилот») |
| Регион/клуб судьи, равномерность нагрузки | «Настройки» → «Назначение судей» |
| Голос, тексты объявлений | «Настройки» → «Озвучка» |
| Ссылка арены, ПИН, смена ключа | «Настройки» → «Доступ к арене» |
| Дорожки зала, их имена, выключение, карта | Кнопка «Дорожки» |
| Судьи, роли, доступ, QR | Кнопка «Судьи» |
| Короткое название, время старта, регистрация | Карточка турнира → «Настройки арены» |
| Дорожки турнира (отдельно группы и олимпийка) | Карточка турнира → «Настройки арены» |
| Способ вызова олимпийки, длительность боя | Карточка турнира → «Настройки арены» |
| Размер группы, процент выбывания, вид сетки | Карточка турнира → «Формула» |
| Дорожка, время и судья конкретного боя | Клик по бою на доске → карточка боя |
| Время этапа (когда начинать табло) | Доска → «План дня» |
Что если…
- Дорожка простаивает
- Посмотрите блок «Автопилот»: там написано, чего ждём — дорожек, судей или разрешения. Позвать можно вручную кнопкой «Вызвать».
- Зал отстаёт от расписания
- Арена сама предложит «Расписание отстаёт» — сдвиг переставит все назначенные бои и объявит об этом в зал.
- Участник не подошёл на дорожку
- На экране группы у каждого спортсмена мегафон: три вызова с нарастанием, дальше — «Исключить по неявке». Исключение можно отменить, пока в группе не завершён новый бой.
- Нужно поменять судью на бою
- Карточка боя или «Настройки группы» → поле судьи. Ручное назначение арена не отбирает.
- Дорожка сломалась
- «Дорожки» → снимите «в строю». Её бои станут кандидатами на перенос, новых назначений не будет.
- Надо притормозить один турнир
- Значок паузы на плашке турнира (или «Приостановить вызовы» в карточке). Остальные турниры продолжают идти.
- Арена зовёт слишком рано
- Включите утверждение групп и/или снимите «Начинать очередное табло автоматически» в настройках автопилота. Точечно — передвиньте этап в «Плане дня».
- Ссылка арены попала не тем
- «Настройки» → «Доступ к арене» → «Сменить ключ арены». Старые ссылки перестают работать сразу — сохраните новую. Там же меняется ПИН.
